Model finansowy dla startupu — od kampanii Google Ads do zarządzania platformą walutową
Model łączył dane z Google Ads z planowaniem kosztów, przychodów i przepływów pieniężnych, pomagając oceniać, czy pozyskiwanie klientów prowadzi do rentownego wzrostu.
Model powstał pod koniec 2011 roku dla internetowej platformy wymiany walut. Projekt działał przy bardzo niskich marżach, wysokim ryzyku operacyjnym i zależności od infrastruktury bankowej. Jednocześnie musiał budować zaufanie klientów od zera.
Model finansowy · Platforma wymiany walut
2011
Powstanie modelu pod koniec roku
Ponad 7 lat
Rozwój i operacyjne wykorzystanie narzędzia
Google Ads
Analiza kosztów pozyskania klientów na poziomie fraz kluczowych
Ponad 1 mld zł
Przychody platformy w drugim roku działalności

Narzędzie obejmowało analizę rentowności, ryzyk i zapotrzebowania na kapitał. Wspierało decyzje inwestycyjne, planowanie kampanii reklamowych oraz bieżące zarządzanie finansami — od etapu pomysłu po działalność operacyjną.
Problem
Jak zaplanować wzrost, gdy marża pozostawia niewielki margines błędu?
Największą trudnością było połączenie planu pozyskiwania klientów z ekonomią platformy walutowej. Sama skuteczność reklamy nie wystarczała do oceny jej opłacalności. Koszt zdobycia klienta trzeba było rozpatrywać razem z przychodami, kosztami obsługi i wpływem na przepływy pieniężne.
Twórca modelu musiał uwzględnić jednocześnie bardzo niskie marże, wysoką konkurencję, ryzyko operacyjne oraz zależność od infrastruktury bankowej. Dodatkową niewiadomą było tempo zdobywania zaufania przez nową platformę.
Model miał również służyć różnym odbiorcom. Zespół potrzebował narzędzia do planowania i kontroli, a inwestor — przejrzystego obrazu założeń, ryzyk i potrzeb kapitałowych. Dlatego ważne było nie tylko wykonanie obliczeń, lecz także umożliwienie testowania scenariuszy i zrozumiałego przedstawienia ich konsekwencji.
Bez powiązania danych
Koszt reklamy nie pokazuje rentowności biznesu
Analiza kampanii w oderwaniu od finansów nie odpowiada na pytanie, czy wzrost liczby klientów uzasadnia wydatki. Podobnie sam plan przychodów nie pokazuje, ile kapitału pochłoną pozyskanie klientów, inwestycje i uruchomienie działalności.
Z modelem finansowym
Scenariusze marketingowe z konsekwencjami finansowymi
Model pozwalał testować warianty budżetu, oceniać koszt pozyskania klienta i analizować wpływ promocji na przychody oraz cash flow. Podział kosztów na CAPEX i OPEX uzupełniał ten obraz o potrzeby inwestycyjne i operacyjne.
Architektura modelu
Od danych kampanii do obrazu całego przedsięwzięcia
Dane marketingowe i założenia działalności
Dane z Google Ads na poziomie fraz kluczowych stanowiły podstawę szacowania kosztów pozyskiwania klientów online. Model pozwalał porównywać efektywność kampanii według grup docelowych i wiązać plan promocji z założeniami finansowymi platformy.
Koszty pozyskania, inwestycji i działalności
Kalkulacja CAC była częścią szerszego obrazu kosztów. Model rozdzielał nakłady inwestycyjne i koszty operacyjne, uwzględniał koszty stałe oraz zmienne i pozwalał przypisywać wydatki do etapów rozwoju.
Scenariusze rentowności i zapotrzebowania na kapitał
Warianty budżetowe pozwalały analizować wpływ działań marketingowych na przychody i przepływy pieniężne. Dzięki temu ocena kampanii nie kończyła się na koszcie reklamy, lecz obejmowała jej znaczenie dla finansowania i rentowności przedsięwzięcia.
Dashboard dla zespołu i inwestora
Główny dashboard zbierał obraz sytuacji finansowej oraz wspierał kontrolę założeń i ocenę ryzyk. Był także narzędziem komunikacji podczas due diligence i negocjacji z funduszem inwestycyjnym.
Moduły i funkcje
Jak model wspierał planowanie i kontrolę
Dashboard finansowy i analiza scenariuszy
Główny dashboard pełnił funkcję informacyjną i kontrolną. Prezentował spójny obraz sytuacji finansowej, umożliwiał analizę scenariuszową i ocenę ryzyk oraz wspierał proces due diligence.
Odbiorca mógł testować różne budżety, porównywać koszt pozyskania klienta i analizować wpływ działań marketingowych na przychody oraz cash flow. Dashboard stanowił wspólny punkt odniesienia w rozmowach zespołu projektowego z inwestorem.

CAC i planowanie kampanii na podstawie Google Ads
Model wykorzystywał dane z Google Ads na poziomie fraz kluczowych do szacowania kosztów zmiennych związanych z pozyskiwaniem klientów online.
Pozwalał określać koszt pozyskania jednego klienta, porównywać efektywność kampanii według grup docelowych i na bieżąco korygować działania promocyjne. Miało to szczególne znaczenie w działalności o niskich marżach, gdzie wzrost wydatków reklamowych wymagał oceny ich wpływu na wynik całego biznesu.

CAPEX, OPEX i planowanie kapitału
Model zapewniał pełny podział kosztów inwestycyjnych i operacyjnych. Ułatwiał realistyczne planowanie zapotrzebowania na kapitał oraz przypisywanie kosztów do kolejnych etapów rozwoju.
Rozróżnienie kosztów stałych i zmiennych pozwalało analizować, jak zmiana wolumenu działalności wpływa na wydatki. Narzędzie wspierało zarówno budżetowanie, jak i ocenę finansowych konsekwencji rozwoju platformy.

Od pomysłu do bieżącego zarządzania finansami
Model wspierał projekt od etapu pomysłu, przez inwestycję i wdrożenie, aż po uruchomienie operacyjne. Następnie był rozwijany i wykorzystywany przez ponad 7 lat — do raportowania, kontroli realizacji założeń i zarządzania finansami.

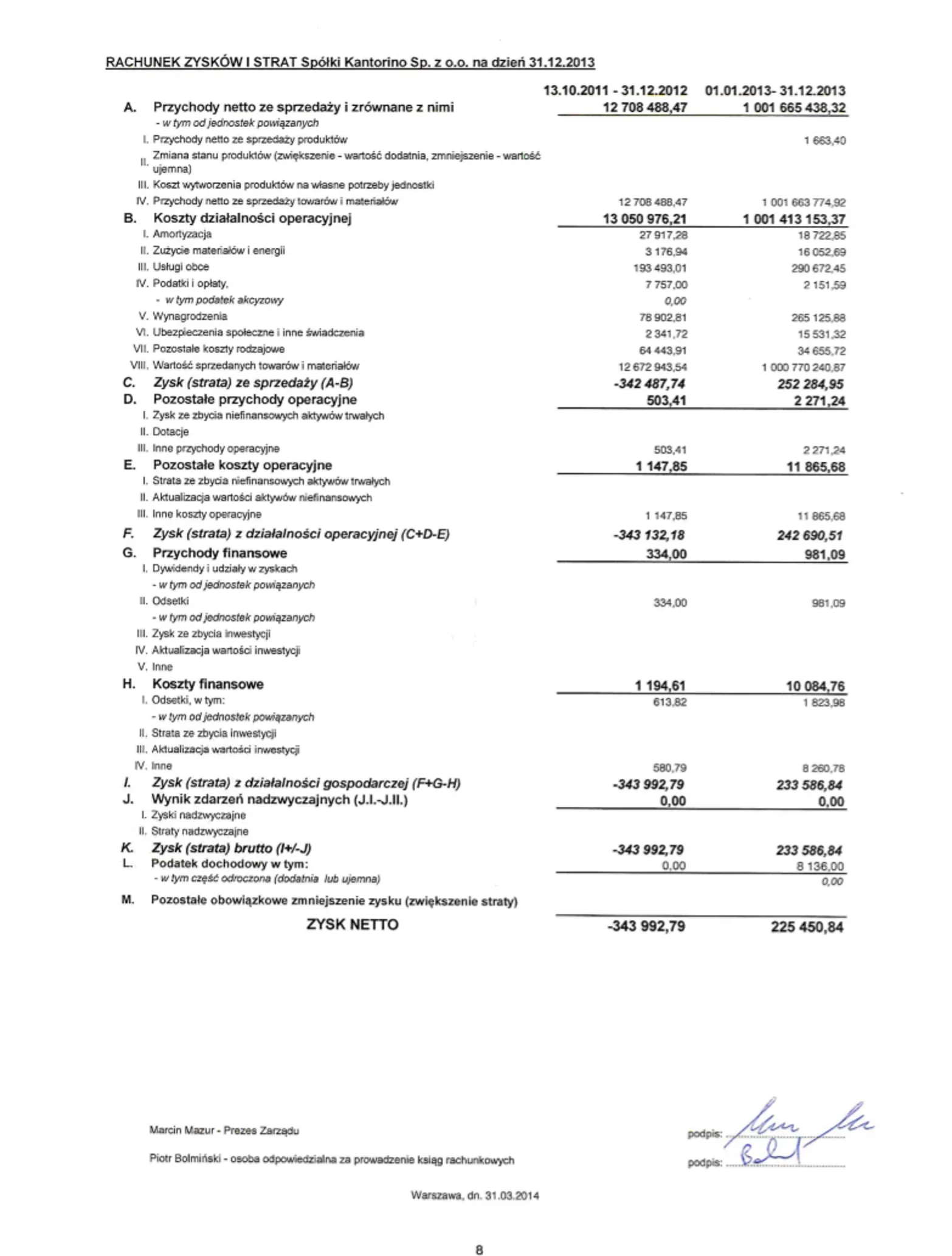

W drugim roku działalności platforma osiągnęła ponad miliard złotych przychodów oraz dodatni wynik netto. Model służył do planowania i monitorowania działalności w tym okresie, a nie wyłącznie do przygotowania jednorazowej analizy inwestycyjnej.

Efekty w zarządzaniu
Co zmieniło połączenie marketingu z finansami
Ocena kampanii przez pryzmat biznesu
Koszt pozyskania klienta można było analizować razem z wpływem promocji na przychody i cash flow. Ułatwiało to ocenę, czy dany wariant budżetu wspiera rentowny rozwój platformy.
Lepsza widoczność potrzeb kapitałowych
Rozdzielenie CAPEX i OPEX oraz przypisanie wydatków do etapów rozwoju pomagało planować finansowanie inwestycji i bieżącej działalności.
Kontrola założeń i ryzyk
Dashboard i analiza scenariuszowa umożliwiały testowanie wariantów budżetowych oraz kontrolę realizacji założeń finansowych. Model wspierał zarządzanie w warunkach niskich marż i wysokiego ryzyka operacyjnego.
Wspólny język zespołu i inwestora
Spójny obraz finansów wspierał due diligence i negocjacje z funduszem inwestycyjnym. Założenia, ryzyka i potrzeby finansowe można było omawiać na podstawie jednego narzędzia.
Ponad 7 lat wykorzystania operacyjnego
Model rozwijał się wraz z przedsięwzięciem. Po etapie inwestycyjnym pozostał narzędziem bieżącego raportowania, budżetowania i zarządzania finansami.
Skala działalności i dodatni wynik
W drugim roku platforma osiągnęła ponad 1 mld zł przychodów oraz dodatni wynik netto. Model wspierał planowanie i kontrolę finansową w okresie budowania tej skali.
